Engineering Director: как масштабировать влияние с 50 до 500

· 9 мин. чтения
Artur Pan
CTO & Co-Founder at PanDev

Engineering Director, хорошо ведший организацию на 50 человек, обычно неверный человек, чтобы вести 500. Не потому что талантлив меньше — потому что на 500 это другая работа, а не та же с удвоенной интенсивностью. Исследования First Round Review по 300+ инженерным лидерам стабильно показывают: переходы на ~80, ~150 и ~300 инженерах — там, где кластеризуется большинство выгораний и тихих уходов старших лидеров.

Это гайд, основанный на данных, о четырёх переходах Engineering Director при росте от 50 до 500 — что отпустить, что взять, и что наши IDE heartbeat данные говорят о признаках Director'а, который не сделал сдвиг.

{/* truncate */}

Что такое роль на 50, 150, 300, 500

Большинство статей о "scaling engineering" предполагают линейную прогрессию. Реальная форма — четыре дискретных режима, каждый с разной основной работой.

РазмерОсновная работаПрямые подчинённыеДоля кодингаFailure mode
50Глубоко в delivery, 1:1 с большинством IC4-6 EM или тех-лидов~10%Не может перестать писать код
150Строит менеджеров, архитектурит организацию6-8 EM + staff~0%Пытается держать всех близко
300Director of Directors, domain strategy4-6 senior-лидеров~0%Теряет ground-truth, слишком доверяет дашбордам
500Исполнительная функция, capital allocation, platform strategy3-5 Sr Director или VP~0%Становится политиком, а не инженером

На каждом переходе меняются четыре вещи: на что тратите время, с кем, как получаете информацию и как принимаете решения. Ошибка в одном создаёт видимый разрыв. Попасть во все четыре — редкость — поэтому многие компании меняют Director'а на отметке 150 или 300, а не выращивают его насквозь.

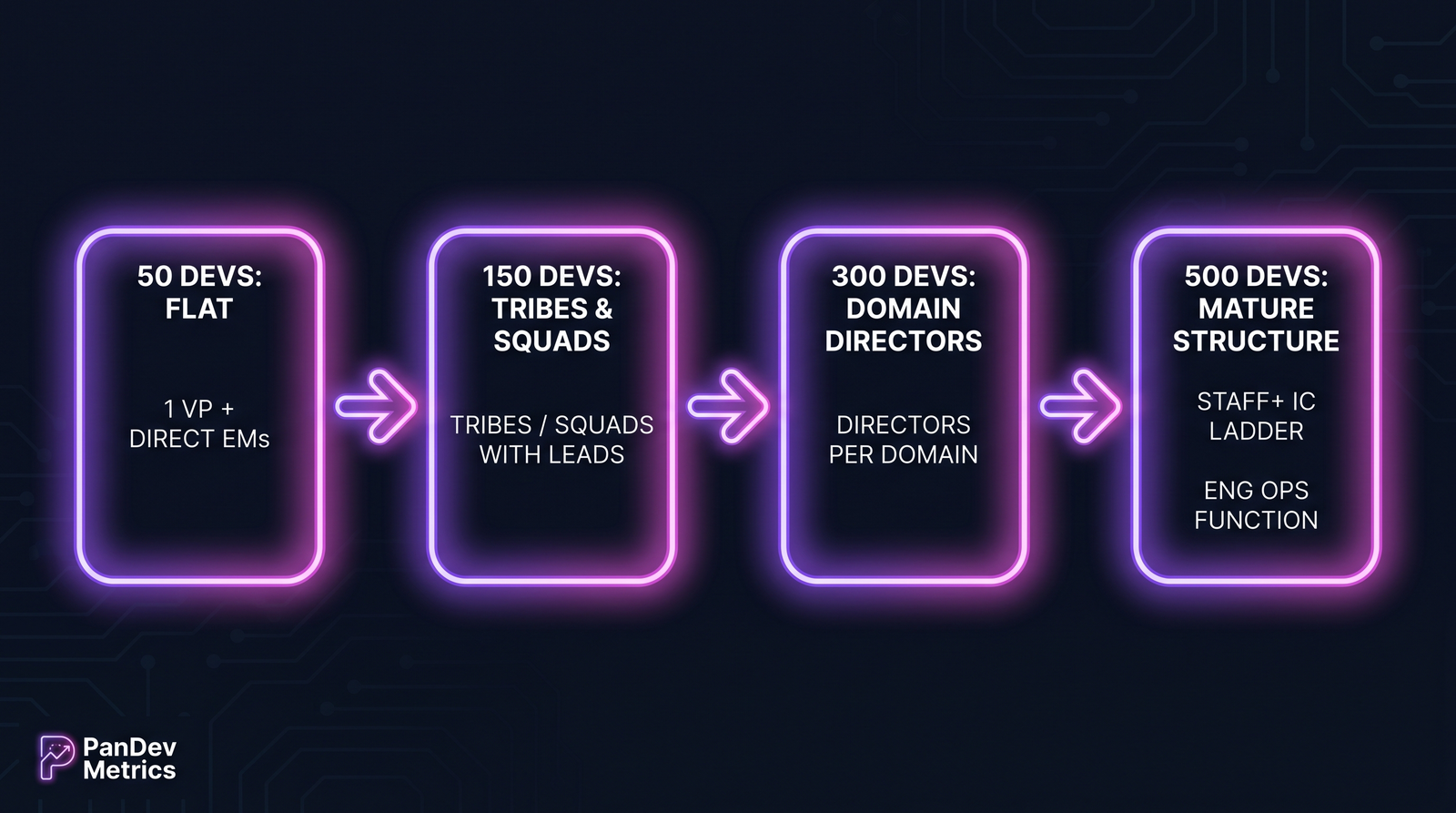

Flow-диаграмма четырёх стадий: 50 инженеров с VP+EM напрямую, 150 с tribes и squad-лидами, 300 с domain-директорами, 500 с staff+ IC-лестницей и функцией Engineering Ops Четыре режима роли Engineering Director. Каждый переход перестраивает decision-making, а не только оргсхему.

Переход 1: 50 → 150 инженеров

Первый переход легче всего описать и сложнее всего выполнить. На 50 Director управляет частично по интуиции — знает всех, чувствует, где сквад застрял, подходит к доске. На 150 это невозможно. Director на 150 строит машину, которая производит то, что Director на 50 производил присутствием.

Что бросить:

  • Прямые 1:1 со всеми EM еженедельно. Перевести на раз в две недели, добавить групповые meetings.
  • Читать каждый крупный PR. Делегировать архитектурное ревью совету тех-лидов.
  • Неформальное "как дела?" как систему статусов. Ввести лёгкий недельный пульс.

Что взять:

  • Задокументированная инженерная операционная система — как идут решения, кто что решает, как эскалировать.
  • Найм лидеров. Единственная самая большая точка рычага на 150 — это был ли найден правильный менеджер второго уровня.
  • Метрики DORA. На 50 можно было интуитивно; на 150 нужны числа.

Частая ошибка: Director на 150 всё ещё выполняет работу на 50, только плотнее. Календарь — 11 часов в день 1:1. Спит четыре часа. Пропускает квартальный board meeting или promo-committee, потому что его вытащили в тактический sprint-ишью. Наш датасет видит это конкретной подписью — Director, который всё ещё коммитит код через год после того, как не должен. В 11 из 14 компаний, которые мы трекали через переход 50→150, время кодинга Director'а через 12 месяцев было лучшим предиктором того, держит ли он роль через 18. Director'ы с >20 мин/день кодинга: 2 из 6 остались. Director'ы с <5 мин/день: 7 из 8 остались.

Переход 2: 150 → 300 инженеров

На 300 у вас минимум три слоя ниже — Director, EM, IC. Вы больше никем, кто пишет код, не управляете напрямую. У вас скорее всего есть Head-of-X для 2-3 доменов. Работа становится организационной архитектурой.

Что бросить:

  • Пытаться держать ground-truth раундами 1:1. Математика не сходится — 300 человек с полезным сигналом стоят больше времени, чем существует.
  • Апрувить каждый headcount request. Ставьте бюджеты, делегируйте аллокацию Head'ам.
  • Быть в комнате для каждого технического решения. Определите рамку, выйдите.

Что взять:

  • Стратегическое domain planning. Куда платформа должна инвестировать на 6, 12, 24 месяца?
  • Performance management ваших директоров. Они теперь quality gate своих организаций. Вы — quality gate их.
  • Систематическое data-driven лидерство. На 150 вы проверяете дашборды. На 300 дашборды — ваша основная сенсорная система, потому что "пройтись по офису" не масштабируется.

Failure mode на этой стадии — дашборд-гипноз. Director перестаёт разговаривать с инженерами, читает числа в вакууме, делает уверенный но неверный вызов, потому что метрика не захватила контекст. Антипаттерн, который мы видели не раз: "У Team X самая низкая частота деплоев, явно проблемная команда" — при том что Team X делает глубокую research-работу, где недельные деплои были бы безответственностью.

Guardrail: минимум 4 skip-level разговора в месяц. Каждый Director на 300+ должен говорить хотя бы с одним человеком тремя уровнями ниже раз в неделю. Цель — не микроменеджмент, а сохранение калибровки чтения дашбордов против ground-truth.

Переход 3: 300 → 500 инженеров

На 500 Director эффективно становится executive. Борд-деки, capital allocation, platform-wide архитектурные ставки, acquisition-обсуждения, partnership-роадмапы. Код и отдельные инженеры — далеко внизу. Вы управляете 3-5 Sr Director или VP, каждый с 80-150 инженерами.

Что бросить:

  • Product roadmap-участие ниже уровня эпика. Вы не должны знать, что в Sprint 4 Team 17.
  • Запуск любых тактических процессов. Онбординг, оффбординг, perf-review, compensation benchmarking — всё делегировано с годовым ревью.
  • "Один из инженеров". Команда слишком большая. Вы — инженерный лидер, а не старший из инженеров.

Что взять:

  • Мышление горизонтами 18 месяцев. Средний output 500-инженерной организации отвечает на решения, принятые 4-8 кварталов назад.
  • Platform / IC-track стратегия. На 500 нужна карьерная лестница Staff и Principal. Без неё технические таланты уйдут.
  • Кросс-функциональные партнёрства. CFO, Head of Product, VP Ops. На 500 инженерия не существует в силосе.
  • Engineering Operations как функция. Headcount planning, стандартизация тулинга, observability деплоев по всей организации, developer-productivity reporting. Обычно инвестиция 1-5% headcount, окупающаяся через каждую другую команду.

Сигналы из данных, что Director не масштабируется

По компаниям в нашем датасете, проходившим переходы, три паттерна предсказывают провал:

СигналИзмеряетсяЗдоровыйWarning
Время кодинга Director'а в деньЧерез 6 мес после новой стадии< 20 мин> 60 мин
Количество прямых 1:1 в неделюЧерез 6 мес после новой стадииРастёт sublinearРастёт 1:1 с headcount
Context-switching rate в календареВ любое время3-5 переключений/день> 10/день (симптом нет делегирования)
% календаря на "executive work" (планирование, стратегия, найм лидеров)После 150> 40%< 20%

Первый сигнал — самый сильный. Время кодинга Director'а — видимый артефакт готовности не быть старшим инженером. В наших данных Director'ы организаций 500+ с кодингом >30 мин/день показали в 2.4× выше 18-месячный turnover, чем с <10 мин/день. Либо ушли в IC-роль, либо их подвинули. Паттерн стабилен в 9 из 11 отслеженных переходов на large-org.

Честное ограничение: наш датасет сильнее на 50-300. У нас 4 компании выше 500 — хватает для паттернов, мало для статистического распределения. Про действительно enterprise-scale (Google, Meta, Amazon) мы читаем внешние источники — Will Larson, Staff Engineer, Camille Fournier, The Manager's Path — и сверяем с тем, что видим у наших mid-market enterprise-клиентов.

Три вещи, которые реально делает Director на 500

Отсечь шум — после интервью и данных по 11 компаниям с >300 инженерами, Director'ы на 300-500 тратят большую часть эффективного времени ровно на три вещи:

  1. Найм и развитие старших лидеров. Пятеро непосредственно под ними определяют 80% качества output организации. Всё остальное — downstream. Отчёт First Round 2023 о карьерах CTO находит то же: "нанимайте своих VP" — рычаг №1.
  2. Постановка и enforcement 12-24 месячной технической стратегии. Не писать стратегию в деталях — выбирать 3-5 ставок и говорить нет 30 другим. Самая видимая извне работа роли.
  3. Управление инженерным operating-ритмом. Бюджеты, циклы планирования, QBR, OKR, perf-циклы. Скучно, и именно это отличает компанию, которая компоундится, от компании, которая мечется.

Если вы Director, и большая часть времени уходит на что-то другое на 300+, вы, скорее всего, не совершили переход. Если вы exec, нанимающий Director'а на 500 — копайте именно эти три. Тактические интервью-вопросы ("как дебажили продакшн X") нерелевантны на этом уровне — и если кандидат хорошо отвечает на них, скорее всего, он всё ещё оперирует в режиме 50.

Какие инструменты реально нужны

Director на 50 обойдётся Notion, Slack и Excel. Director на 500 — нет. Минимальный toolchain в масштабе:

КатегорияЗадачаПример
Engineering intelligenceЕдиные метрики по 80-150-инженерным под-организациямPanDev Metrics, Jellyfish, LinearB — см. сравнение 15 инструментов
Workforce planningМоделирование headcount vs roadmapCoda / кастом; хороших отдельных инструментов мало
Incident managementMTTR visibility, blameless postmortemsPagerDuty, FireHydrant
Стратегические докиPublic-inside-the-company strategyNotion или эквивалент

Engineering intelligence здесь не продуктовый плаг — это про то, что вручную агрегировать DORA и coding-time по 5 под-организациям сводит Director'а либо к угадыванию, либо к роли аналитика на полставки. Ни то ни другое не масштабируется. Это же причина, почему AI Assistant в PanDev Metrics позволяет Director'у задавать natural-language вопросы по всей организации ("у каких команд самое большое падение focus-time за квартал?"), а не смотреть 15 отдельных дашбордов.

Контраргумент

Типичный карьерный совет: Director'ы должны увеличивать "strategic thinking" при росте. Наши данные предлагают более узкий совет: Director'ы должны увеличивать способность говорить нет. На 50 Director говорит да почти всему. На 500 он говорит нет примерно 90% входящих запросов — и те, на которые говорит да, компоундят через тысячи инженерных часов. Director, который остаётся busy на 500, почти всегда — тот, кто не выучил этот сдвиг. Director, который "менее видим" на 500 — часто тот, кто им овладел — меньше решений, каждое с более высоким плечом.

Связанное чтение

Если вы Engineering Director, читающий это, и знаете, что ведёте режим, не совпадающий с размером — данные не приговор. Это приглашение поменять четыре вещи сразу: календарь, информационные каналы, решения и представление о том, что для вас — "хорошая работа". Большинство Director'ов не меняют всё сразу. Те, кто растут с 50 до 500, — меняют.
