Масштабирование инженерной организации с 10 до 100 человек на основе данных

· 10 мин. чтения
Madiyar Bakbergenov
CEO & Co-Founder at PanDev

Как документируют Matthew Skelton и Manuel Pais в Team Topologies, коммуникационный overhead между инженерами растёт квадратично: при 10 людях — 45 потенциальных каналов связи; при 100 — почти 5 000. При 10 инженерах вы знаете каждого. Слышите каждый разговор. Ревьюите большинство PR. Всё работает — потому что вы сами клей, скрепляющий систему. При 100 это невозможно. CTO, который пытается управлять 100 инженерами так же, как управлял 10, выгорит, создаст узкие места и будет наблюдать, как падает качество. Переход от 10 к 100 — самый сложный организационный вызов для CTO стартапа, и данные — единственный способ пройти его, не потеряв рассудок.

Фазы роста (и что ломается на каждой)

Масштабирование не линейно. Есть фазовые переходы — точки, где старый способ работы внезапно перестаёт работать и нужна реструктуризация.

Фаза 1: Отряд (5-10 инженеров)

Как это работает: Одна команда, один продукт, одна кодовая база. Все общаются со всеми. CTO — тимлид, архитектор и менеджер в одном лице.

Что работает на этом этапе:

  • Неформальная коммуникация (Slack, разговоры в коридоре)
  • CTO лично ревьюит весь код
  • Найм — «нанимай отличных людей, давай им задачи»
  • Формальные процессы не нужны — скорость высока, потому что overhead нулевой

Какие данные отслеживать: На этом этапе формальные метрики почти не нужны. Но начните собирать данные рано, чтобы иметь бейзлайн при масштабировании.

МетрикаНазначение на этом этапе
Activity Time на разработчикаУстановить индивидуальные бейзлайны
Lead Time (коммит → деплой)Зафиксировать эталон производительности
Частота деплоевОтслеживать скорость выпуска

Ловушка: Всё настолько гладко, что вы думаете: процессы не нужны, данные — перебор. А потом нанимаете инженера #11, и появляются трещины.

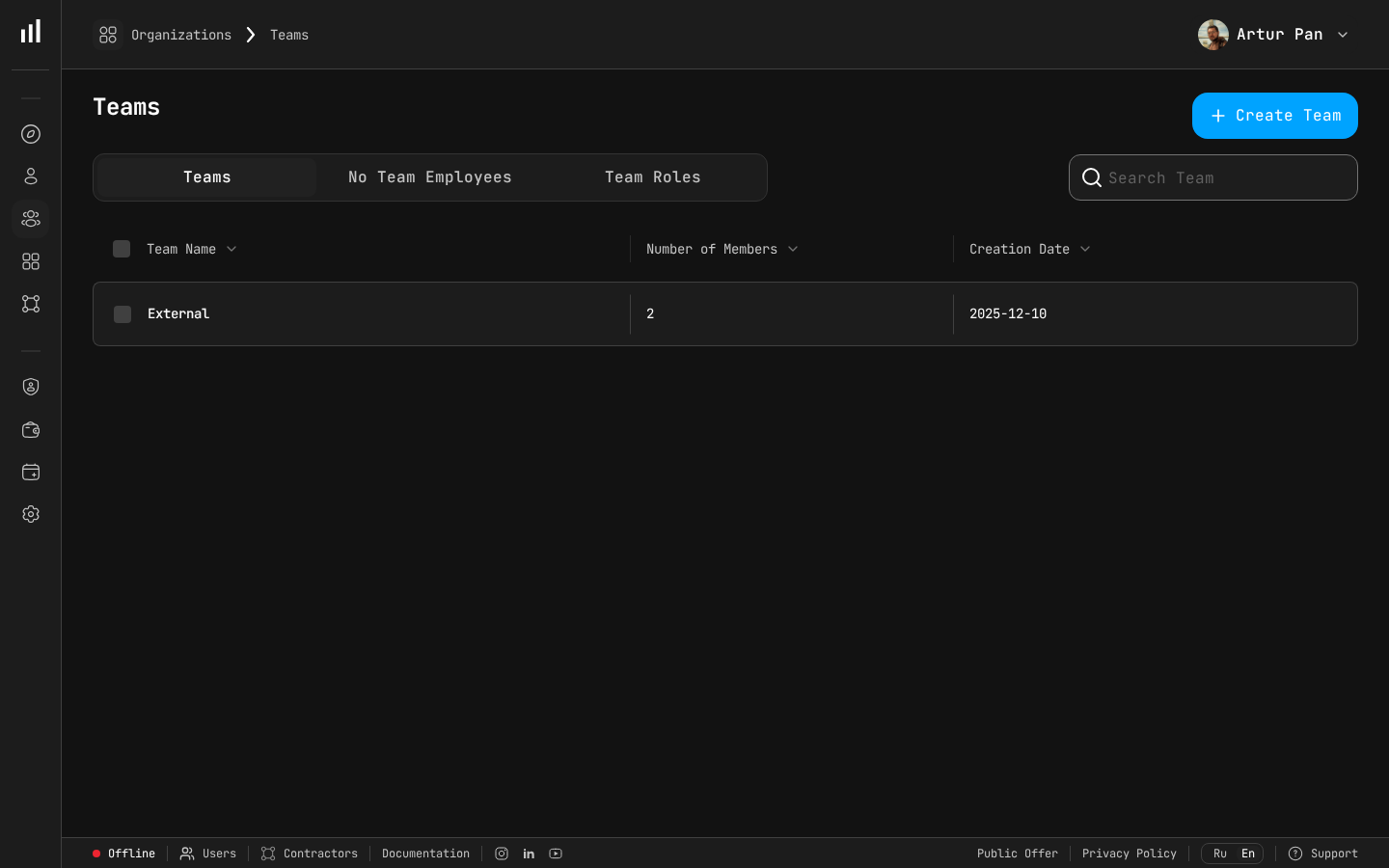

Страница управления командами Когда вы перерастаете 10 инженеров, структурированное управление командами становится необходимым для поддержания ясности и ответственности.

Фаза 2: Две команды (10-25 инженеров)

Как это работает: Разделение на 2-3 команды. Вы нанимаете первых Engineering Manager-ов (или повышаете сеньоров). Вы ещё знаете всех, но не можете быть в каждом разговоре.

Что ломается:

  • Коммуникационный overhead взрывается. При 10 людях — 45 каналов связи. При 20 — 190. Информация перестаёт течь естественно.
  • Появляются затраты на координацию. Две команды, работающие в одной кодовой базе, мешают друг другу. Первые конфликты интеграции.
  • Узкое место CTO. Если вы всё ещё ревьюите весь код и принимаете все технические решения — вы узкое место.

Критические данные для отслеживания:

МетрикаПочему сейчас
Focus Time по командеОбнаружение раннего коммуникационного overhead
Время цикла PRВыявление узких мест ревью при разделении команд
Delivery IndexИзмерение, могут ли команды доставлять самостоятельно
Кросс-командные зависимостиКак часто Команда A блокирует Команду B

Что говорят данные:

Если Focus Time падает после разделения — границы команд проведены неправильно: люди тратят слишком много времени на координацию между командами вместо работы внутри.

Если время цикла PR растёт — вы не установили чёткое владение кодом. PR висят, потому что нужный ревьюер не в той команде.

Действия:

  1. Наймите или повысьте 2 Engineering Manager-а. Дайте им реальные полномочия — не титул без власти.
  2. Установите границы команд по архитектуре продукта — закон Конвея реален, и Team Topologies предоставляет практический фреймворк для этого выравнивания.
  3. Внедрите базовое спринтовое планирование, чтобы команды могли давать и отслеживать обязательства.
  4. Начните проводить 1:1 с данными — теперь у вас достаточно истории, чтобы это было осмысленно.

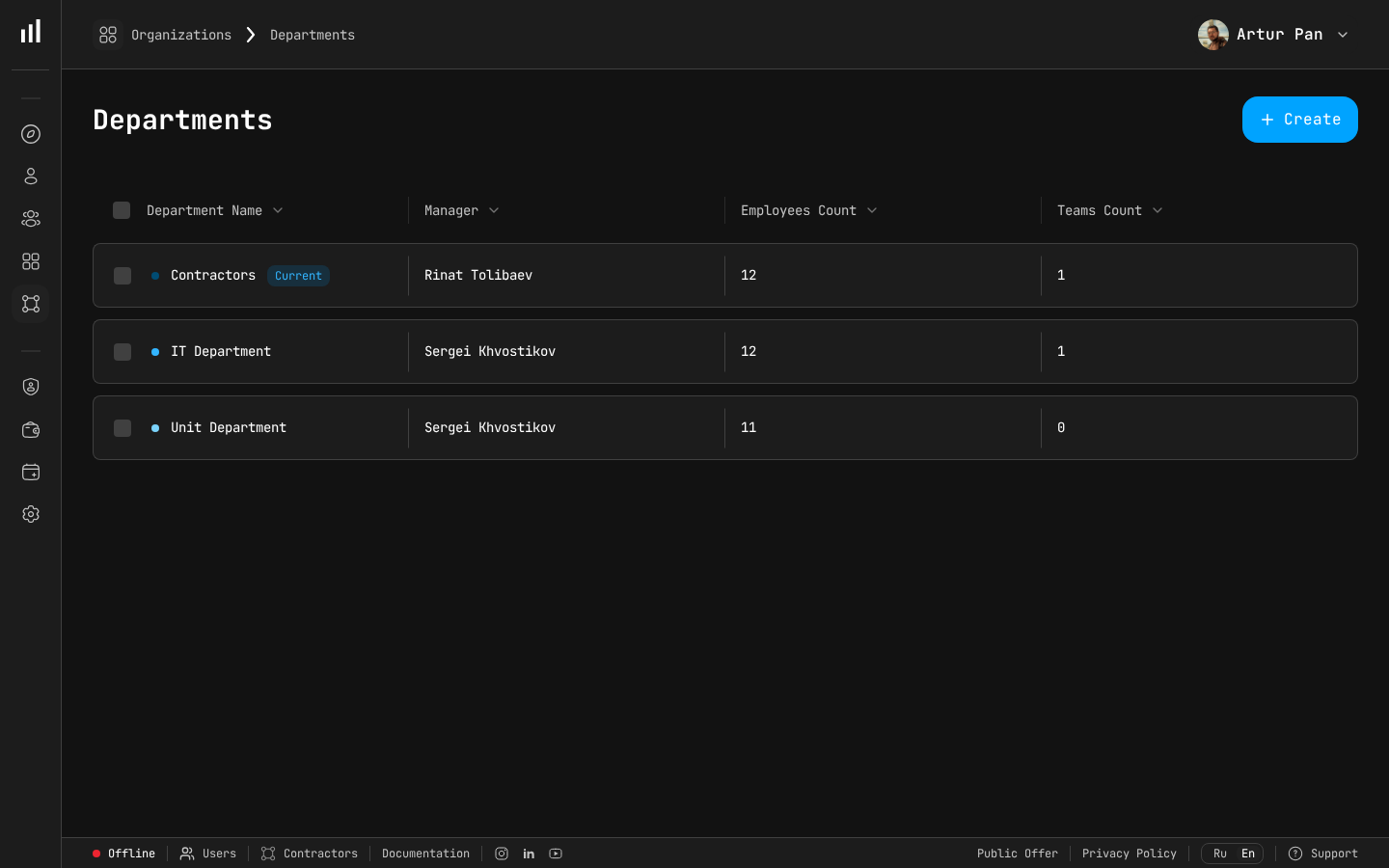

Вид департаментов На этапе департамента нужен отдельный вид для управления несколькими командами и их организационной иерархией.

Фаза 3: Департамент (25-50 инженеров)

Как это работает: 4-8 команд, организованных в группы. Нужен слой менеджмента между вами и командами. Архитектурные решения требуют формальных процессов. Вы больше не можете лично онбордить новичков.

Что ломается:

  • Формируются силосы знаний. Команды вырабатывают свои конвенции, инструменты и tribal knowledge. Ни у кого нет полной картины.
  • Качество найма варьируется. У разных менеджеров разные планки. Без калибровки — несогласованность.
  • Планирование превращается в кошмар. Зависимости между командами означают, что задержка одной каскадирует на три других.
  • Появляется невидимая работа. Вы больше не видите, кто чем занимается. Тихие высокоэффективные становятся невидимы; громкие слабые выглядят продуктивнее.

Необходимые данные на этом этапе:

МетрикаНазначение
Delivery Index по командеСравнение предсказуемости команд
Точность планированияИзмерение организационной способности к планированию
Activity Time + Focus TimeОбнаружение перегруженных команд и людей
DORA метрики (полные 4 стадии)Выявление узких мест пайплайна и процессов
Стоимость по проектуПонимание, куда идут инженерные инвестиции
Индикаторы здоровья командыРаннее предупреждение о выгорании и риске оттока

Что говорят данные:

На этом масштабе вы ищете системные паттерны, а не индивидуальные проблемы:

  • Если у трёх команд низкий Focus Time — у вас проблема совещаний на уровне всей организации, а не одной команды
  • Если Delivery Index сильно варьируется между командами (0.5 vs 0.9) — процесс планирования нуждается в стандартизации
  • Если стоимость на проект растёт без соответствующего роста скоупа — нарастает overhead координации
  • Если DORA Lead Time растёт квартал к кварталу — архитектура или процесс релизов не выдерживает масштаб

Действия:

  1. Введите роли VP Eng или Group EM для управления несколькими командами.
  2. Стандартизируйте инженерные процессы: гайдлайны PR, практики деплоя, каденция спринтов.
  3. Внедрите формальный онбординг — данные показывают, что в организациях 50+ человек без структурированного онбординга разгон занимает на 30% дольше.
  4. Начните проводить калибровочные сессии для performance review.
  5. Постройте дашборд CTO (слой руководства + слой лидерства).

Фаза 4: Организация (50-100 инженеров)

Как это работает: Несколько департаментов или дивизионов. Engineering Manager-ы управляют менеджерами. Вы задаёте стратегию, а не пишете код. Культура больше не «просто случается» — её нужно целенаправленно поддерживать.

Что ломается:

  • Размытие культуры. Половина организации пришла менее года назад. Они не впитали ваши ценности осмотически — нужно явное культуростроительство.
  • Скорость решений падает. Больше людей — больше стейкхолдеров, больше совещаний, больше выравнивания перед выпуском.
  • Появляется накрутка метрик. По мере роста растёт стимул хорошо выглядеть на дашбордах. Люди начинают оптимизировать метрику, а не результат.
  • Возникает межкомандная политика. Команды конкурируют за ресурсы, приоритет и признание. Без объективных данных побеждает самая громкая.

Инфраструктура данных на этом этапе:

ВозможностьНазначение
Дашборды на уровне департаментаВидимость CTO в каждый дивизион
Дашборды на уровне командыВидимость EM и VP Eng в свои команды
Дашборды разработчиковSelf-service данные для каждого инженера
Автоматическая отчётностьЕженедельные/ежемесячные отчёты руководству (Excel, PDF)
Ролевой доступПравильные данные правильным людям (Admin, Maintainer, Manager, Viewer, Developer)
Аналитика затратСтоимость по проекту, по команде, по сотруднику
AI-анализОбнаружение паттернов по всей организации, которые люди бы пропустили

Что говорят данные при 100 инженерах:

Теперь вы смотрите на организационное здоровье и стратегическое выравнивание:

  • Какие департаменты стабильно доставляют? Какие борются? Почему?
  • Тратим ли мы инженерный бюджет на правильные вещи? (Стоимость по проекту + выравнивание со стратегическими приоритетами)
  • Найм поспевает за спросом? (Утилизация мощностей + тренды доставки)
  • Мы теряем людей? Где? Почему? (Индикаторы здоровья + данные об уходах)
  • Инженерная эффективность растёт или падает при масштабировании? (Тренд Productivity Score)

Метрики, которые важны на каждой фазе

Консолидированный вид:

Метрика10 инж.25 инж.50 инж.100 инж.
Activity TimeБейзлайнПо командамПо командам + drill-downАгрегат по департаменту
Focus TimeПолезно иметьВажноНеобходимоКритично
Lead TimeБейзлайнПо командамРазбивка по 4 стадиямПо департ. + командам
Delivery IndexНе нужноПо командамПо командам + оргПо департ./командам
Точность планированияНе нужноНачать отслеживатьНеобходимоКритично
Стоимость по проектуНе отслеж.Полезно иметьВажноНеобходимо
Productivity ScoreНе отслеж.Не нужноПо командамПо департ. + командам
Здоровье командыИнтуицияРазговоры на 1:1Композитный индикаторАвтоматический мониторинг
Ролевой доступВсе видят всё2 уровня3 уровня5 уровней

Типичные ошибки масштабирования (и данные, которые их ловят)

Ошибка 1: Разделение команд слишком поздно

Симптом: Одна команда из 12 разработчиков с пересекающимися ответственностями и постоянными конфликтами мержа.

Сигнал в данных: Focus Time снижается, Lead Time растёт, Delivery Index падает — всё одновременно. Команда тратит больше времени на координацию, чем на разработку.

Решение: Разделяйте раньше, чем кажется нужным. Порог обычно 6-8 разработчиков на команду. Следите за Focus Time после разделения — если вырос, решение было правильным.

Ошибка 2: Повышение без обучения

Симптом: Лучший разработчик становится менеджером, перестаёт кодить и несчастен. Команда теряет лучшего инженера и получает плохого менеджера.

Сигнал в данных: Метрики команды нового менеджера падают по всем направлениям в первые 2-3 месяца. Не потому что команда плохая, а потому что не получает поддержки.

Решение: Инвестируйте в обучение менеджменту до повышения. Используйте данные для помощи новым менеджерам — дайте им дашборд и научите использовать на 1:1. Учиться менеджменту легче, когда есть объективные данные вместо интуиции, которой ещё нет.

Ошибка 3: Наём быстрее, чем можно онбордить

Симптом: Наняли 15 инженеров за квартал. Три месяца спустя половина всё ещё борется за значимый вклад.

Сигнал в данных: Разгон Activity Time новичков гораздо медленнее исторического бейзлайна. Время до первого значимого PR в 2-3 раза дольше предыдущих когорт.

Решение: Ограничьте параллельный найм тем, что команда может впитать. Хорошее правило: не более 1 новичка на 4-5 существующих инженеров в квартал. Используйте метрики онбординга для отслеживания скорости разгона и выявления, где процесс ломается.

Ошибка 4: Игнорирование закона Конвея

Симптом: Структура команд не соответствует архитектуре. Команда «Платформа» владеет кодом, который три продуктовые команды модифицируют ежедневно.

Сигнал в данных: Высокий процент кросс-командных PR-ревью. Lead Time раздут, потому что PR ждут ревью от других команд. Focus Time низкий из-за постоянного переключения контекста.

Решение: Реорганизуйте команды по границам архитектуры. Отслеживайте кросс-командные зависимости и минимизируйте их. Если две команды постоянно нуждаются в коде друг друга — либо объедините, либо отрефакторите архитектуру.

Ошибка 5: Отсутствие видимости затрат

Симптом: При 10 инженерах затраты просты: зарплаты + AWS. При 50+ вы не представляете, какой проект потребляет какие ресурсы, а CFO задаёт неудобные вопросы.

Сигнал в данных: Вы не можете ответить на вопрос «сколько нам стоила Фича X?» — и это сам по себе сигнал — отсутствие данных.

Решение: Внедряйте трекинг затрат по проектам и командам рано. К 50 инженерам это должно быть автоматизировано и частью стандартного дашборда.

Таймлайн масштабирования: реалистичный роадмап

Поквартальный плейбук для масштабирования с 10 до 100 примерно за 2 года:

Кварталы 1-2 (10 → 20 инженеров)

ДействиеНеобходимые данные
Нанять первых 2 EMБейзлайны Activity Time для передачи
Разделить на 2-3 командыFocus Time и Lead Time на уровне команд для валидации разделения
Внедрить базовое спринтовое планированиеНачать отслеживать точность планирования
Начать регулярные 1:1 с даннымиActivity Time и Focus Time по разработчикам
Установить стандарты кодированияБейзлайн времени цикла PR

Кварталы 3-4 (20 → 40 инженеров)

ДействиеНеобходимые данные
Добавить 2-3 командыТрекинг кросс-командных зависимостей
Нанять/повысить VP Eng или Group EMДашборды на уровне департамента
Стандартизировать инженерные процессыDORA метрики для бенчмаркинга
Внедрить структурированный онбордингМетрики разгона новичков
Начать калибровку производительностиDelivery Index и данные коллег
Внедрить трекинг затратАналитика затрат по проектам

Кварталы 5-6 (40 → 70 инженеров)

ДействиеНеобходимые данные
Полная иерархия менеджментаРолевой доступ к дашбордам
Архитектурный ревью-бордLead Time по командам для выявления структурных проблем
Формальные карьерные лестницыМетрики, интегрированные в фреймворки ревью
Автоматическая отчётностьЕженедельные отчёты по командам, ежемесячные для руководства
Выделенная команда рекрутингаДанные утилизации мощностей для обоснования найма

Кварталы 7-8 (70 → 100 инженеров)

ДействиеНеобходимые данные
Несколько департаментов/дивизионовАналитика на уровне департаментов
OKR на весь инжинирингТочность планирования и Delivery Index по OKR
Внутренняя платформа для разработчиковSelf-service дашборды
Бюджетирование на основе данныхСтоимость по команде, проекту, сотруднику
AI-анализОбнаружение паттернов по всей организации
Программы культурыМониторинг здоровья команд в масштабе

Эволюция роли CTO

По мере масштабирования ваша работа меняется фундаментально. Данные помогают управлять каждым переходом:

МасштабРоль CTOКак помогают данные
10Тимлид + МенеджерСбор бейзлайнов; личное code review
25Архитектор + People LeaderДашборды команд заменяют личное наблюдение
50Стратегия + ОрганизацияДашборды департаментов двигают структурные решения
100Руководитель + КультураОрганизационная аналитика информирует стратегию компании

Самое сложное — не метрики, а отпускание контроля. Will Larson точно подмечает это в An Elegant Puzzle: задача CTO — строить системы, делающие его собственное участие ненужным. При 10 инженерах вы знали всё. При 100 нужно доверять данным, менеджерам и системам. Данные — не замена доверию, а то, что делает доверие возможным в масштабе.


Масштабируйтесь с уверенностью, а не хаосом. PanDev Metrics растёт вместе с вашей инженерной организацией — от стартапа до enterprise. С управлением департаментами и командами, ролевым доступом (Admin, Maintainer, Manager, Viewer, Developer), дашбордами на каждого разработчика, аналитикой затрат и AI-инсайтами вы получаете видимость на каждом этапе роста. Доступен on-premise и в облаке.
