Sprint-ретро без потери времени: data-driven фреймворк
Среднее инженерное ретро длится 60 минут, рождает пять стикеров и ноль действий, которые доедут до следующего спринта. В опросе Scrum Alliance 2023 года жалоба №1 от senior-разработчиков звучала так: «ретро ощущается как спектакль». Это не проблема митинга — это проблема измерений. Команда обсуждает ощущения, потому что никто не вытащил цифры до звонка.
В этой статье — 30-минутное ретро, которое начинается с данных, заканчивается именами и сроками, и работает на командах от 5 до 25 инженеров.
{/* truncate */}
Проблема формата «что хорошо / что плохо / что улучшить»
Такая доска из трёх колонок подталкивает к нарративу, а нарратив слушает самого громкого. VP Engineering в одной SaaS-команде на 40 человек сказал прямо: «После пятого ретро я понял, что мы решаем проблемы того, кто громче жаловался, а не того, что реально сломало спринт».
Atlassian в отчёте Agile Practitioner Report 2024 обнаружили: 62% команд никогда не возвращаются к action items с предыдущего ретро. Пункты записали, согласились, к среде забыли. Ритуалы agile переживают дисциплину.
В любой непродуктивной ретроспективе встречаются три паттерна:
| Паттерн | Как выглядит | Что реально стоит |
|---|---|---|
| Ощущения сначала | Команда изливает душу; цифр под претензиями нет | 45 минут, ноль решений |
| Диктатура самого громкого | Один инженер доминирует в колонке «что улучшить» | Джуны перестают участвовать |
| Нет follow-through | Действия записаны, но не отслеживаются | Та же проблема повторится через 3 спринта |
Решение — не более красивая Miro-доска. Решение — принести в комнату реальные цифры спринта, прежде чем кто-то откроет рот.

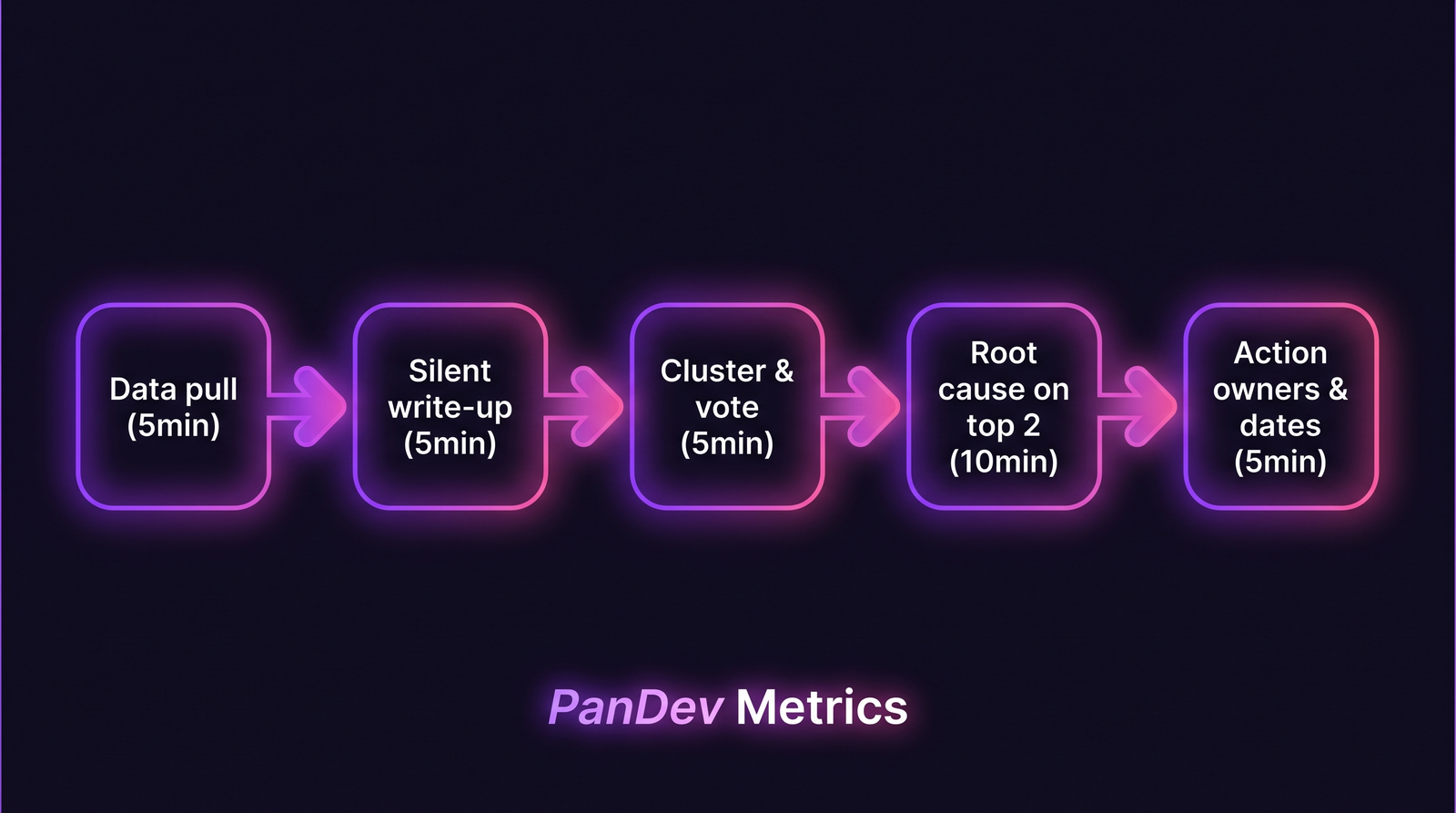

30-минутный фреймворк
Пять блоков, жёстко по таймеру. Фасилитатор с секундомером ведёт встречу. Без поблажек.
Шаг 1 — Data pull (5 мин, до митинга)
Фасилитатор кладёт в doc четыре цифры за 15 минут до начала:
- Запланированные vs сделанные story points (или тикеты)
- Медианный cycle time за спринт (commit → merge)
- Инциденты / rollback'и / хотфиксы — количество
- Доля unplanned-работы (тикеты, пришедшие в середине спринта ÷ всего)
Если команда использует PanDev Metrics, отчёт по спринту собирает эти четыре цифры автоматически из IDE heartbeat и Git-событий — никто не тратит 20 минут на ручной scrape Jira. Если инструмента нет — scrum-мастер проводит 10 минут в Jira + GitHub до звонка. В любом случае: цифры на экране до слов.
Шаг 2 — Тихая письменная рефлексия (5 мин)
Все пишут в doc, молча, 5 минут. Два вопроса:
- «Что в этих цифрах меня удивляет».
- «Одна конкретная вещь, которую я бы поменял в следующем спринте».
Без колонки «что было хорошо». Инженеры плохо делают позитивную рефлексию и хорошо — конкретные претензии. Идём по сильной стороне. Конкретная претензия — это actionable сигнал; расплывчатое «команде было ок» — шум.
Шаг 3 — Кластеризация и точки (5 мин)
Фасилитатор в реальном времени склеивает похожие заметки. У каждого 3 точки. Дальше идут только топ-2 кластера. Остальное игнорируем — если это действительно важно, оно вернётся.
Именно здесь вы срезаете обычный 60-минутный ретро. Большинство команд пытается обсудить каждый стикер. Вы обсуждаете 2, которые видны в цифрах.
Шаг 4 — Root cause по топ-2 (10 мин)
Для каждого из 2 победителей — «почему» три раза. Не пять. Пять — это PowerPoint-ритуал; трёх достаточно, чтобы дойти до причины, не уходя в терапию.
Пример из реального ретро (анонимизированный казахстанский финтех, команда 12 человек):
- Симптом: «Cycle time удвоился в этом спринте»
- Почему 1: «PR лежали по 2 дня без ревью»
- Почему 2: «Два senior-ревьюера были в on-call'е на инциденте»
- Почему 3: «В нашей ротации on-call нет резервного ревьюера»
Действие написалось само: добавить слот «backup reviewer» в ротацию. А не воркшоп «улучшаем коллаборацию».
Шаг 5 — Владельцы и даты (5 мин)
У каждого действия — один именованный владелец и дата внутри следующего спринта. Если действие не может получить владельца — оно умирает в митинге. Если не влезает в спринт — это эпик, а не retro action, отправляйте его в планирование.
Формулировка: @owner выкатит X к пятнице конца спринта. Никаких «команда изучит». «Изучение» — это способ накопить retro debt.
Пять таймбоксов, 30 минут всего. Цифры приходят раньше эмоций.
Какие цифры тащить — и как их читать
| Метрика | Здоровый сигнал | Повод поговорить | Красная зона |
|---|---|---|---|
| Сделано / запланировано | 80–100% | 60–80% | Ниже 60% два спринта подряд |
| Медиана cycle time | Стабильно или падает | +20% к прошлому спринту | Удвоилось |
| Инциденты за спринт | 0–1 | 2–3 | 4+ (через день) |
| Доля unplanned-работы | До 20% | 20–35% | Выше 35% (это не спринт, это тушение) |
Это не универсальные бенчмарки. Это точки, с которых начинается разговор. У команды с 40% unplanned-работы либо сломан loop приоритизации, либо это платформенная команда, которая так и планирует. Задача ретро — подсветить разрыв между цифрой и историей.
Типичные ошибки
| Ошибка | Чем вредит | Как чинить |
|---|---|---|
| Ретро без цифр | Самый громкий голос выигрывает; оптимизируете вайб | Тащите 4 цифры ДО встречи |
| Чинить всё сразу | 6 действий = 0 выкачено | Максимум 2 действия за ретро |
| Бесхозные действия | «Команда подумает над…» | Именованный владелец + дата |
| Ретро еженедельно в конце спринта | Все устали; внимание падает | Утро середины недели после конца спринта |
| Пропускать ретро после хороших спринтов | Теряете сигнал для обучения | Хороший спринт даёт больше teachable data, чем плохой |
Последний пункт людей удивляет. Команды, за которыми мы наблюдали, делают ретро только после плохих спринтов, а потом удивляются, почему кривая улучшений застыла. Хороший спринт — это где вы реверс-инженерите то, что стоит защитить.
Чек-лист (копируйте и используйте)
- Фасилитатор кладёт 4 цифры в doc за 15 минут до звонка
- 5 минут тихой письменной рефлексии, цифры на экране
- Кластеризация + 3 точки, только топ-2
- 3 «почему» по каждому топ-2, 10 минут всего
- У каждого действия — именованный владелец + дата внутри следующего спринта
- Действия прошлого ретро ревьюятся в начале следующего ретро, а не в конце
- Ретро заканчивается по таймеру, без овертайма
Ревью прошлых действий в начале, а не в конце — это единственное изменение, которое чинит проблему «62% забываются» из данных Atlassian. Люди приходят подготовленными, потому что знают: их спросят сразу.
Как понять, что ретро работает
Трекать, работает ли митинг — это мета, но это единственный выход из ритуального театра. Смотрите на эти сигналы 4–6 спринтов:
- Action closure rate — % retro-действий, закрытых в том же спринте. Таргет: >80%. Ниже 50% — вы генерируете обязательства, которые не можете выполнить.
- Issue recurrence rate — насколько часто одна и та же тема возвращается. Если «медленное код-ревью» всплывает 3 ретро подряд, сломано само ретро, а не ревью.
- Sprint-over-sprint cycle time — медленный, но честный сигнал улучшения. Если cycle time не двигается 6 спринтов, ретро не производит usable learning.
PanDev Metrics ведёт cycle time и количество инцидентов как first-class метрики по спринтам — шаг «принести цифры» занимает секунды, а не десять минут. Если делаете руками — заложите 10 минут подготовки. Это самые высоко-ROI десять минут недели.
Когда этот фреймворк не подходит
Два случая: очень маленькие команды и полностью async-команды.
Для 2–3 человек вся церемония — накладные расходы. Замените на 15-минутный sync раз в неделю по одной цифре и одному действию. Формальный фреймворк даёт структуру, которая на этом масштабе не нужна.
Для async-команд с 6+ часовыми поясами 30-минутный синхронный блок — не та форма. Прогоните те же 5 шагов через 24 часа в shared doc, где фасилитатор двигает дедлайн каждого блока. Менее весело, тот же результат.
Самое сложное — не митинг
Писать действия легко. Закрывать — сложно. Команды, у которых ретро реально работает, делают одну вещь: retro actions живут в трекере наравне с клиентскими задачами, с той же дисциплиной. Как только они превращаются в «пожелания в Notion» — они мертвы.
